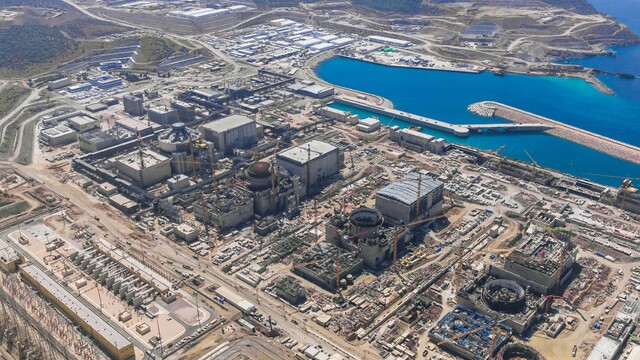

Akkuyu Nükleer Güç Santrali’nin (NGS) 1’inci Güç Ünitesi’nde ikinci devre ekipmanlarının dayanıklılığını ölçmek amacıyla hidrolik testler gerçekleştirildi ve bu testler başarıyla tamamlandı.
TEST DETAYLARI
Rusya Devlet Nükleer Enerji Kuruluşu Rosatom tarafından yapılan açıklamaya göre, üç gün süren testler kapsamında buhar jeneratörleri, buhar armatür blokları ve besleme suyu boru hatları denendi. Dört buhar jeneratörü 12,6 MPa basınç altında test edildi. Bu basınç, doğada okyanusun yaklaşık 1,25 kilometre derinliğinde oluşan basınca yakın bir değerdir.
Testler öncesinde buhar jeneratörleri 126 °C’ye kadar ısıtıldı ve test sırasında suyun maksimum sıcaklığı 135 °C’ye ulaştı. Basınç, kademeli olarak artırılarak her aşamada uzmanlar ekipman parametrelerini ve sızdırmazlığı dikkatle kontrol etti.
UZMAN GÖRÜŞLERİ
Test sürecinin sonunda maksimum basınç seviyesi olan 12,6 MPa belirli bir süre tutulduktan sonra, nihai inceleme için 10,1 MPa’ya düşürüldü. Yapılan kontroller, ekipmanların yüksek basınca dayanıklılığını ve gelecekteki testler için hazır olduğunu doğruladı. Akkuyu Nükleer A.Ş. Genel Müdürü Sergei Butckikh, testlerin sonuçlarının montajın kalitesini ve ekipmanın dayanıklılığını doğruladığını belirtti.
Butckikh, “Elde edilen sonuçlar, 1’inci Güç Ünitesi’nde reaktör tesisinin sıcak testlerine yönelik hazırlıklara başlamamıza olanak sağlıyor” dedi. Testler sırasında, Akkuyu Nükleer A.Ş. Teknik Direktörlüğü personeli, Rosatom’un elektrik enerjisi bölümü Atomtechenergo ve Rosatom Servis A.Ş.’nin teknik denetim uzmanları, ayrıca Nükleer Düzenleme Kurumu’nun (NDK) temsilcileri görev aldı.
